自5月份以来,泵站技术公司在邳州站实施电缆整理工作,目前电缆整理工作已接近尾声,还剩零星的一些工作,目前已对一些设备进行相关的调试工作。

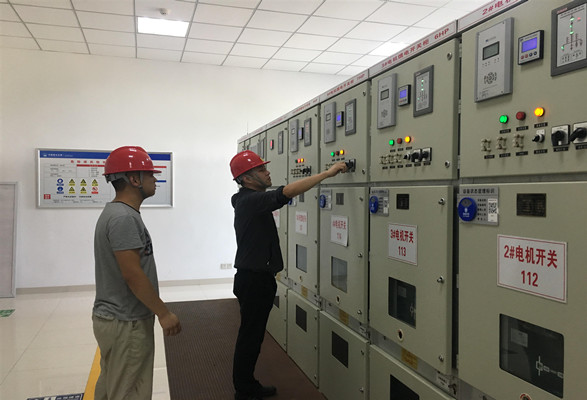

在调试110kV时,项目部与供电部门联系申请110kV临时停电,待调试完成后再申请送电;调试辅机设备及现场机组LCU柜时,先在现场进行手动开启、关闭设备,然后在现场的触摸屏上进行PLC现场控制,最后再由上位机控制操作。在调试过程中项目部技术人员积极配合,对调试中发现的问题共同查找解决。

下一步,项目部将对所有设备、自动化系统进行调试,然后进行联动运行,最后进行试运行,确保下一阶段调水机组安全运行。
