经过八十余天的紧张施工,由淮安公司洪泽站管理所技术骨干负责组织实施的淮四电缆整改项目已进入调试阶段,这也标志着该项目已完成主要施工工作量。
电缆整改是淮安四站工程管理短板工作之一。今年3月初淮四电缆整改项目经公司批复后,淮安公司为了锻炼基层队伍实操能力和水平,积极与泵站公司沟通协调,洪泽站管理所派员全程参与并负责该项目实施。项目实施过程中严格按照《南水北调东线一期江苏段工程电缆敷设整改作业指导书》及其他相关规范要求,在抓好项目质量、安全、进度的同时,文明施工。

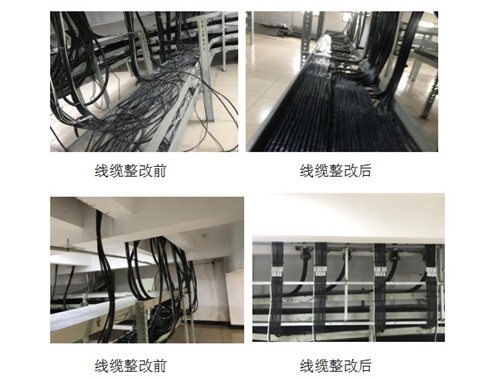

作为江苏省南水北调早期建成投入运行的泵站,淮安四站经历了多次的线路改造,电缆敷设现状较为复杂,且无完整的施工竣工图纸,施工难度较高。为克服困难,顺利推进电缆整改各项工作任务,洪泽站管理所技术骨干与淮安四站多名现场管理技术骨干组成技术攻关小组,结合现场实际情况反复沟通讨论,确定电缆走向,施工时将电缆的线号、端子号记录下来,保证查线时有迹可循。在整理动力电缆时,因当初安装桥架选型问题,无法容纳全部的动力电缆,整改前,有部分电缆甚至搭在桥架外侧,为解决这一难题,施工人员根据现场实际情况,重新在电缆间顶部制作桥架,在保证电缆长度的同时,改变电缆走向,不仅符合敷设规范同时也较为美观。5月中旬,因旱情形势严峻,淮四机组随时可能投入抗旱运行,全体施工人员放弃休息,加班加点,克服困难,积极投入到恢复接线工作中去。目前,淮四电缆施工人员正密切配合泵站公司技术人员,对整改后的电缆进行调试,查找问题,保证安全。
本次淮四电缆整改工作主要内容包括:对划分区域进行电缆重新规范敷设,对桥架进行修整、防护,在规定部位电缆挂牌标识,在关键通道进防火隔离和线缆穿墙密封等工作。淮安公司此次派员参加该项目,一方面锻炼了员工实践能力,另一方面也提升了员工的业务水平。
下一步,待调试工作完成后,将对淮四主辅机设备进行试运行。
