91视频

91视频> 动态新闻> 新闻详情

郑集河输水扩大工程丰县代建项目顺利通过水下工程阶段验收

发布时间:2019-06-13 16:39:04 分享

    6月11日,徐州市水务局在丰县组织召开郑集河输水扩大工程—丰县梁寨闸站水下工程阶段验收会议。参加会议的有:省水利工程建设局、市水利工程建设中心、市郑集河输水扩大工程指挥部办公室、丰县水务局,以及工程建设、代建、设计、施工、监理、检测、质量与安全监督、金结供应、运行管理等单位代表以及特邀专家。代建部主任、淮安公司副总经理周达康参加会议并作代建项目建设管理工作报告。

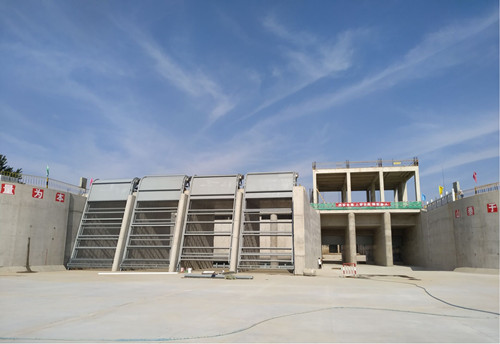

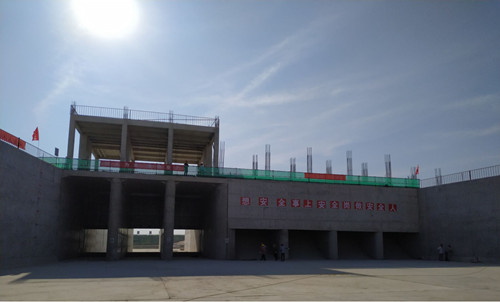

    本次水下工程阶段验收范围为梁寨闸工程的上游连接段、地基基础及防渗、闸室段、下游连接段、金属结构安装5个分部工程,以及梁寨站工程的出水池段、地基基础及防渗、站室段、进水池段、金属结构安装5个分部工程。共涉及2个单位工程,10个分部工程,154个单元工程。

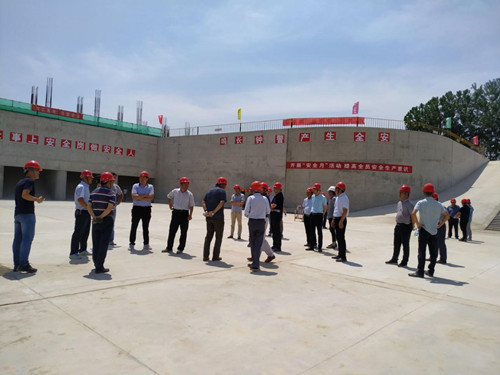

    验收委员会查看了工程现场,查阅了工程建设档案资料,听取了工程代建、设计、施工、监理、检测、质量与安全监督等单位的工作报告及监督报告,经充分讨论,验收委员会一致认为,郑集河输水扩大工程—丰县梁寨闸站工程在参建各方共同努力下,已按批准的设计内容完成水下工程,工程施工符合设计要求,满足有关规程、规范,达到水下阶段验收标准,同意通过水下工程阶段验收。

    根据2018年9月省发改委以苏发改农经发《关于郑集河输水扩大工程初步设计的批复》〔2018〕910号文,梁寨闸站工程规模及主要建设内容为:梁寨闸站在原梁寨闸下100m处新建,拆除原梁寨南、北站,与扩容泵站合建,总设计流量37m3/s。拆除原梁寨闸,在原闸址处新建净宽13m交通桥。梁寨闸站采用闸站结合布置形式,闸中心线与河道中心线重合,泵站布置在闸南侧。站身采用堤身式布置,块基型整体结构,安装1850ZLQ立式轴流泵配1000kW电动机,共4台套(含备机1台),单机流量12.33m3/s。机组中心距5.5m,采用肘型进水流道,虹吸式出水流道,真空破坏阀断流;进水流道底高程31.5m,水泵叶轮中心高程34.5m,驼峰底部高程42.4m,电机层高程43.0m;站前设回转式清污机。闸室采用钢筋砼胸墙式结构,3孔,单孔净宽4.0m;闸槛顶面高程35.5m,胸墙底高程40.0m,闸顶高程43.0m,采用双吊点QL-2×100KN-SD手、电两用直联螺杆式启闭机;上游设钢筋砼护坦,下游设消力池接砼护坦。闸站两岸设检修间及配电间,上、下游采用钢筋砼扶壁(悬臂)式挡墙与两岸连接。采用水泥搅拌桩复合地基处理。梁寨闸站主要建筑级别为3级,次要建筑物级别为4级。

备案序号:苏ICP备16032068号
Copyright © 201891视频-91视频播放
